Le premier parc solaire photovoltaique de Fil d'Ohm à Cieurac



Capture d’écran 2021-09-07 à 23.07.09.png

Accès au parc solaire photovoltaique :

​​

Informations pour l'accès au site ici dans le dernier fil ou avec ce point GPS​​

Capture d’écran 2022-07-20 à 14.33.33.png
Capture d’écran 2022-07-20 à 14.34.45.png
Capture d’écran 2022-07-20 à 14.33.47.png
Capture d’écran 2022-07-20 à 14.35.05.png
Capture d’écran 2022-07-20 à 14.34.55.png
Capture d’écran 2022-07-20 à 14.34.35.png
Capture d’écran 2022-07-20 à 14.34.24.png
Capture d’écran 2022-07-20 à 14.35.16.png
Septembre 2024 comprendre parc Fil d'Ohm.jpg
Capture d’écran 2022-07-20 à 14.34.11.png

Elagage et débroussaillage du terrain
20/21 et 27/28 janvier 2024 : un chantier participatif

Chantier Terrassement à Cieurac

Du lundi 5 février au vendredi 9 février, l'entreprise Théron Béton a mis gracieusement à disposition une pelle de 15T et deux salariés pour réaliser le chantier de terrassement du parc.

Construction du premier parc solaire photovoltaique de Fil d'Ohm à Cieurac

L'entreprise Mecowood de Capdenac intervient du 18 mars 2024 au 5 avril 2024

Il s'agit alors de préparer le chantier (calepinage / matériel) et de finaliser le plan de financement entre le chantier de terrassement et le chantier d econstruction.


Chantier de construction avec les jeunes en formation encadrés par l'association ETRE - semaine du 18 au 22 mars 2024

La construction du parc solaire de Cieurac a débuté ce lundi 18 mars avec l'équipe MECOWOOD (constructeur).



Pour comprendre la solution technique Mecowood, voici l'explication de la solution du PV sur poteaux en chêne du causse :

https://www.facebook.com/watch/?v=2947883082204653



La coopérative est ravie d'assister à l'installation des premières structures en poteaux bois.

De surcroit, c'est avec grand plaisir que nous rencontrons aujourd'hui les jeunes en formation à l'école de la transition écologique avec l'association ETRE qui viennent prêter main forte à l'équipe MECOWOOD pour préparer l'assemblage des structures porteuses. Nous avons pu échanger sur le projet de la coopérative Fil d'Ohm, des activités de l'association ETRE en présence des financeurs de l'école ETRE : le Crédit Agricole Midi Pyrénées.



https://www.ecole-transition.eu/



ETRE en Ségala / Najac



L'école en bref

Installée dans le tiers-lieu de Mergieux, à Najac, l’école ETRE partage cet ancien village vacances avec d’autres associations locales. Dans l’ouest aveyronnais, les formations sentent bon la nature, le bois et les métiers de l’artisanat. L’école ETRE en Ségala propose un hébergement pour les jeunes en formation.

L'association porteuse

Ecole du Ségala des métiers de l'écologie - E'SEME : https://eseme.fr/

Equipe Mecowood et les étudiants de l'école ETRE.



Les étudiants travaillent dans l'atelier de montage des structures : perçage et assemblage avec des tiges filtée

L'équipe Mecowood récupère les structures assemblées, les transporte avec un quad et une remorque sur le terrain à l'emplacement prévu pour former les tables.

Chantier participatif avec les sociétaires de la SCIC et/ou citoyens bénévoles - semaine du 2 au 5 avril 2024

Il faudrait éviter d'ajouter des déchets aux déchets... on fera le ménage en fin de chantier.
On n'a pas trouvé que des déchets sur place mais aussi des sangliers.
Et puis aussi Choky !

Après Pâcques, toute l'équipe est sur le pont et chacun a à coeur de poser des panneaux solaires sur les structures, c'est l'aboutissement ultime, le Graal des fildohmiens qui travaillent d'arrache pied depuis plusieurs années (5 ans pour les anciens) sur ce projet.

2 équipes pour relever le défi : l'équipe Mecowood qui orchestre et l'équipe Fil d'ohm qui vient en appui.

En ce début de semaine, seules 6 tables sont montées et l'objectif est de poser les panneaux PV sur les 38 tables d'ici la fin de la semaine.

Mardi soir, l'équipe Mecowood finit de monter les rails aluminium des dernières tables à l'entrée du parc ; l'équipe Fildohm continue alors à câbler la boucle d'induction, poursuit la pose des modules PV, le câblage en série des modules sur chaque table et le serrage des câbles sur la boucle d'induction à l'aide des colliers rilsan.

Les équipes restent vaillante et prêtes à poser tous les modules dans l'après midi de ce mercredi.

Là, on agraffe les panneaux avant le câblage.

Reste alors à fixer les câbles sur toutes les tables.

Guillaume visse les supports de collier sur les rails en aluminium et sur les arbaletriers en bois de chêne

Stéphanie fixe la boucle d'induction

Claude est aussi ravi de participer et s'en donne à coeur joie.

Ici, on fixe les câbles, Bravo Jocelyne et Michel.

Jean Pierre et Geneviève posent les panneaux : 1ère rangée, le moins (femelle) en haut puis 2ème rangée, un plus (mâle) en haut et on alterne à chaque rangée pour suivre la boucle d'induction pour un montage en série des 16 panneaux.

Mercredi soir, tous les panneaux sont posés

Fiches mâles et femelles MC4

Sabine fixe les câbles

La dernière semaine, l'équipe Mecowood doit relier les câbles de toutes les tables jusqu'aux onduleurs via les tranchées qui seront réalisées par l'entreprise Théron Béton.

Premiers visiteurs internationaux du parc solaire qui s'intéressent aux projets citoyens : ils nous viennent d'Allemagne !

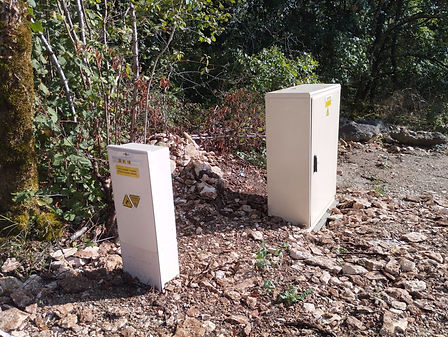

Raccordement du parc au Réseau par ENEDIS

Depuis le mois de juin 2024, ENEDIS intervient sur le parc de Cieurac pour la partie Génie Civile :

armoire de comptage, poste source-transformateur, tranchée, dalle du poste, poteau métallique…

La mise en exploitation est prévue pour le mercredi 11 septembre 2024 où ENEDIS va raccorder les lignes moyennes tensions au transformateur et en y installant les fusibles. Le réseau arrive alors jusqu’au coffret de comptage.



Pour compléter notre dossier de raccordement, nous fournissons à ENEDIS le consuel (document envoyé par Mecowood), l’ARPE. Le CARDI est déjà signé et envoyé à notre mandataire qui achète notre énergie : ENERCOOP MIP.

EMIP doit en retour nous fournir l’ARPE que nous transmettrons à Mecowood.

Olivier Saintignan peut enfin prendre rendez-vous avec ENEDIS pour la mise en service du parc en testant les pertes de phase éventuelles, les onduleurs et vérifier le bon fonctionnement du parc en situation de production.




Notre parc peut être en production pour la date de l’inauguration le 28 septembre mais cela dépendra du temps de mise
